碗扣式钢管脚手架的搭设应当分段进行,每段搭设后必须经过检查验收合格后,方可投入使用。

脚手架搭设的工艺流程是放置垫板立杆底座立杆横杆斜杆连墙件接头锁紧上层立杆立杆连接销横杆。


一、搭设前的施工准备


脚手架搭设前要做好充分的准备工作,包括编制专项施工方案,

安排足够的作业人员,检验构配件以及进行施工现场处理等,且要满足以下要求

1)双排脚手架及模板支架施工前必须编制专项施工方案,并经批准后,方可实施。

2)双排脚手架搭设前,施工管理人员应按脚手架专项施工方案的要求对操作人员进行技术交底。

3)对进入现场的脚手架构配件,使用前应对其质量进行复检。

4)对经检验合格的构配件应按品种、规格分类放置在堆料区内或码放在专用架上,清点好数量备用;堆放场地排水应畅通,不得有积水。

5)当连墙件采用预埋方式时,应提前与相关部门协商,按设计要求预埋。

6)脚手架搭设场地必须平整、坚实、有排水措施。


二、地基与基础处理


1)脚手架基础必须按专项施工方案进行施工,按基础承载力要求进行验收。

2)当地基高低差较大时,可利用立杆 0.6 m 节点位差进行调整。

3)土层地基上的立杆应采用可调底座和垫板。

4)双排脚手架立杆基础验收合格后,应按专项施工方案的设计进行放线定位。


三、脚手架的搭设


1)接头组装。接头是立杆同横杆、斜杆的连接装置,应确保接头锁紧。组装时,先将上碗扣搁置在限位销上,将横杆、斜杆等接头插入下碗扣,使接头弧面与立杆密贴,待全部接头插入后,将上碗扣套下,并用锤子顺时针沿切线敲击上碗扣凸头,直至上碗扣被限位销卡紧不再转动为止。

2)树立杆、安放扫地杆。基础验收合格后,按照专项施工方案的设计脚手架立杆位置进行放线定位。根据放线,安放立杆垫板和可调底座,树立杆。

垫板宜采用长度不少于立杆2跨、厚度不小于50 mm 的木板;底座的轴线应当与地面垂直。

在地势不平的地基上,或者是高层的重载脚手架立杆应采用可调底座,以便调整立杆的高度,使立杆的碗扣接头都分别处于同一水平面上,如图 4—17 所示。

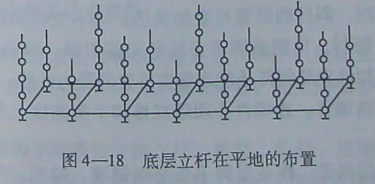

在平整的地基上,脚手架底层的立杆应选用不同长度的立杆互相交错参差布置,使立杆的上端不在同一平面内,如图4—18 所示。这样,搭上层架子时,在同一层中采用相同长度的同一规格的立杆接长时,其接头就会互相错开。





在树立杆时,应及时设置扫地杆,将所树立杆连成一个整体,以保证架子整体的稳定。

3)安装底层(第一步)横杆。碗扣式钢管脚手架的步高取 600mm的倍数,将横杆接头插入立杆的下碗扣内,然后将上碗扣沿限位销扣下,并顺时针旋转,靠上碗扣螺旋面使之与限位销顶紧,将横杆与立杆牢固地连在一起,形成框架结构。

4)安装斜杆。斜杆可采用碗扣式钢管脚手架的配套斜杆,也可以采用钢管扣件代替。

当用碗扣式系列斜杆时,斜杆应尽可能设置在框架节点上,装成节点斜杆;若斜杆不能设置在节点上时,应呈错节布置,装成非节点斜杆,如图 4-19所示。




所谓的节点斜杆,即斜杆接头同横杆接头装在同一碗扣内;所谓的非节点斜杆,即斜杆接头同横杆接头不装在同一碗扣内。利用钢管扣件安装斜杆时,斜杆的设置可更加灵活,可不受碗扣接头内允许装设杆件数量的限制,特别适用于安装竖向剪刀撑、纵向水平剪刀撑此外,用钢管扣件安装斜杆还能改善脚手架的受力性能。

5)安装连墙件。连墙件必须随双排脚手架高度上升及时在规定位置处设置。

6)作业层搭设。作业层脚手板必须铺满、铺实,外侧应设高度180 mm挡脚板及600 mm1200 mm高的两道防护栏杆。

当脚手板采用碗扣式钢管脚手架配套设计的钢脚手板时,脚手板的挂钩必须完全落入横杆上,不允许浮动;使用冲压钢脚手板、木脚手板、竹串片脚手板等时,两端应与横杆绑牢,严禁出现探头板。防护栏杆应当分别在立杆600mm 1200mm 的碗扣接头处搭设

7)接立杆。立杆的接长是靠焊于立杆顶部的连接管承插而成。立杆插入后,使上部立杆底端连接孔同下部立杆顶部连接孔对齐,插入立杆连接销锁定即可。

安装横杆、斜杆,重复以上操作,并随时检查、调整脚手架的垂直度。

8)斜道和人行架梯安装。斜道安装布置如图 4—20 所示,坡度为1∶3,在斜道脚手板的挂钩点(见图4—20 ABC处)必须增设横杆。而在斜道板框架两侧设置横杆和斜杆作为扶手和护栏。

人行架梯设在框架内,架梯上有挂钩,可以直接挂在横杆上。




9)安全网安装。碗扣式钢管脚手架配备有安全网支架件,其可直接用碗扣接头固定在脚手架上。


四、脚手架搭设相关技术规范


1)底座和垫板应准确地放置在定位线上;垫板宜采用长度不少于立杆2跨、厚度不小于50mm 的木垫板;底座的轴心线应与地面垂直。

2)双排脚手架搭设应按立杆、横杆、斜杆、连墙件的顺序逐层搭设,底层水平框架的纵向直线偏差度应小于架体长度的L/200;横杆间水平偏差度应不小于架体长度的I/400

3)双排脚手架的搭设应分阶段进行,每段搭设后必须经检查验收合格后,方可投入使用。

4)双排脚手架的搭设应与建筑物的施工同步上升,并应高于作业面1.5m

5)当双排脚手架高度H小于或等于30 m 时,垂直度偏差应小于或等于H/500;当高度H大于30m,垂直度偏差应小于或等于H/1000

6)当双排脚手架内外侧加挑梁时,在一跨挑梁范围内不得超过一名施工人员操作,严禁堆放物料。

7)连墙件必须随双排脚手架升高及时在规定的位置处设置,严禁任意拆除。

8)作业层设置应符合下列规定

1)脚手板必须铺满、铺实,外侧应设 180 mm 挡脚板及600 mm1 200 mm 高的两道防护栏杆。

2)防护栏杆应在立杆0.6 m1.2 m 的碗扣接头处搭设两道。

3)作业层下部的水平安全网设置应符合国家现行标准《建筑施工安全检查标准》(JGJ59—2011)的规定。

9)当采用钢管扣件作加固件、连墙件、斜撑时,应符合国家现行标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)的有关规定。


五、双排脚手架拆除


1)双排脚手架拆除时,必须按专项施工方案,在专人统一指挥下进行。

2)拆除作业前,施工管理人员应对操作人员进行安全技术交底。

3)双排脚手架拆除时必须划出安全区,并设置警戒标志,派专人看管。

4)拆除前应清理脚手架上的器具及多余的材料和杂物。

5)拆除作业应从顶层开始,逐层向下进行,严禁上下层同时拆除。

6)连墙件必须在双排脚手架拆到该层时方可拆除,严禁提前拆除。

7)拆除的构配件应采用起重设备吊运或人工传递到地面,严禁抛掷。

8)当双排脚手架采取分段、分立面拆除时,必须事先确定分界处的技术处理方案。

9)拆除的构配件应分类堆放,以便于运输、维护和保管。
